면목선 경전철 노선도, 사업계획, 사업기간

by 부산이혼변호사 2023. 5. 21.
반응형
반응형



오늘은 면목선 경전철에 대해서 알아보자. 서울 경전철 면목선 (서울 輕電鐵 面牧線)은 청량리역에서 신내역을 이을 예정인 서울 경전철 노선이다. 해당 노선의 역 번호는 전부 S400번대로 배정된 상태이다.



1. 사업명 :

면목선(청량리역~신내역) 건설사업 (도시철도)



2. 총사업비 :

9,936억원 (국고 : 3,974 / 지방비 : 5,962)



3. 사업기간 :

25년~ 31년 (7년)



4. 사업목적 :

ㅇ 도심 동북부 청량리에서 신내 택지지구까지 연결하고, 기존 1, 6, 7, 경춘선, 경의중앙선과 연계하여 지역·광역 교통네트워크 구축 및 균형발전 기여

ㅇ 서울 동북권, 경기 동부의 도심방향 네트워크 구축, 대중교통 편의성 및 도심접근성 향상



5. 성과지표 :

ㅇ 성과지표명: 도시철도 건설
ㅇ 측정 산식: 실적/목표
ㅇ 측정 방법: 분기별 실적


6. 추진경위 :

ㅇ 사전절차 추진내용

- 08.11월 제1차 서울특별시 도시철도 기본계획 승인 (국토부)

- 15.06월 제1차 서울특별시 도시철도망구축계획(변경) 승인 (국토부)

- 17.02월 면목선 건설사업 사전타당성조사 (~ 18.12월)

- 19.02월 국토교통부 사전협의 및 인천․경기 협의(~ 19.5.)

- 19.02월 제2차 도시철도망 구축계획 (안) 대시민 발표

- 19.03월 주민설명회(관악구, 서대문구, 동대문구)

- 19.04월 관계부서 및 자치구 의견 수렴, 공청회 개최

- 19.06월 추가 주민설명회 개최(국토부 사전협의 사항)

- 19.06월 서울시의회 업무보고 및 의견청취

- 19.07월 제2차 도시철도망 구축계획(안) 승인 신청(시→국토부)

- 19.09월 제2차 도시철도망 구축계획(안) 보완(시→국토부)

- 19.11월 전문연구기관 검토

- 20.03월 관계기관 협의

- 20.06월 도시교통정책 실무위원회 심의

- 20.10월 국가교통위원회 심의

- 20.11월 제2차 도시철도망 구축계획 승인고시
(국토교통부 고시 제2020-822호, 20.11.17)



7. 사업규모 :

ㅇ 사업구간 : 청량리역(1, 경춘, 겅의중앙선)~신내역(6, 경춘선)
ㅇ 사업규모 : 총연장 9.05km, 정거장 12개소
ㅇ 경제성(B/C) : 0.93, AHP : 0.559
ㅇ 추정수요 : 84,285인/일( 36년 기준)
ㅇ 차량시스템 : 경량전철(고무차륜 AGT)
ㅇ 총사업비 : 9,936억원(국비 3,974억원, 지방비 5,962억원)



8. 사업추진체계 :

ㅇ 사업수행주체 : 서울특별시

ㅇ 사업진행절차 및 일정



예비타당성 조사 ⇨ 노선별 기본계획(1.5년) ⇨ 기본‧실시
설계(2년)
⇨ 공사(5년)
21년~

※ 실제 사업추진 시기는 예비타당성조사 통과 시기에 따라 변동될 수 있으며, 예비타당성조사를 통과하는 대로 사업추진 예정임



9. 재원조달방식 :

ㅇ 지원형태 : 국비 보조
ㅇ 재원분담 : 9,936억원(국고 3,974억원, 지방비 5,962억원)
※ 도시철도의 건설과 지원에 관한 기준(대광위예규 제1호.`19.12) ㅇ 국고지원 비율 : 총사업비의 40% ※ 지방비 60%
ㅇ 시설운영비 충당방식 : 도시철도 이용요금 및 시 재원 등으로 충당

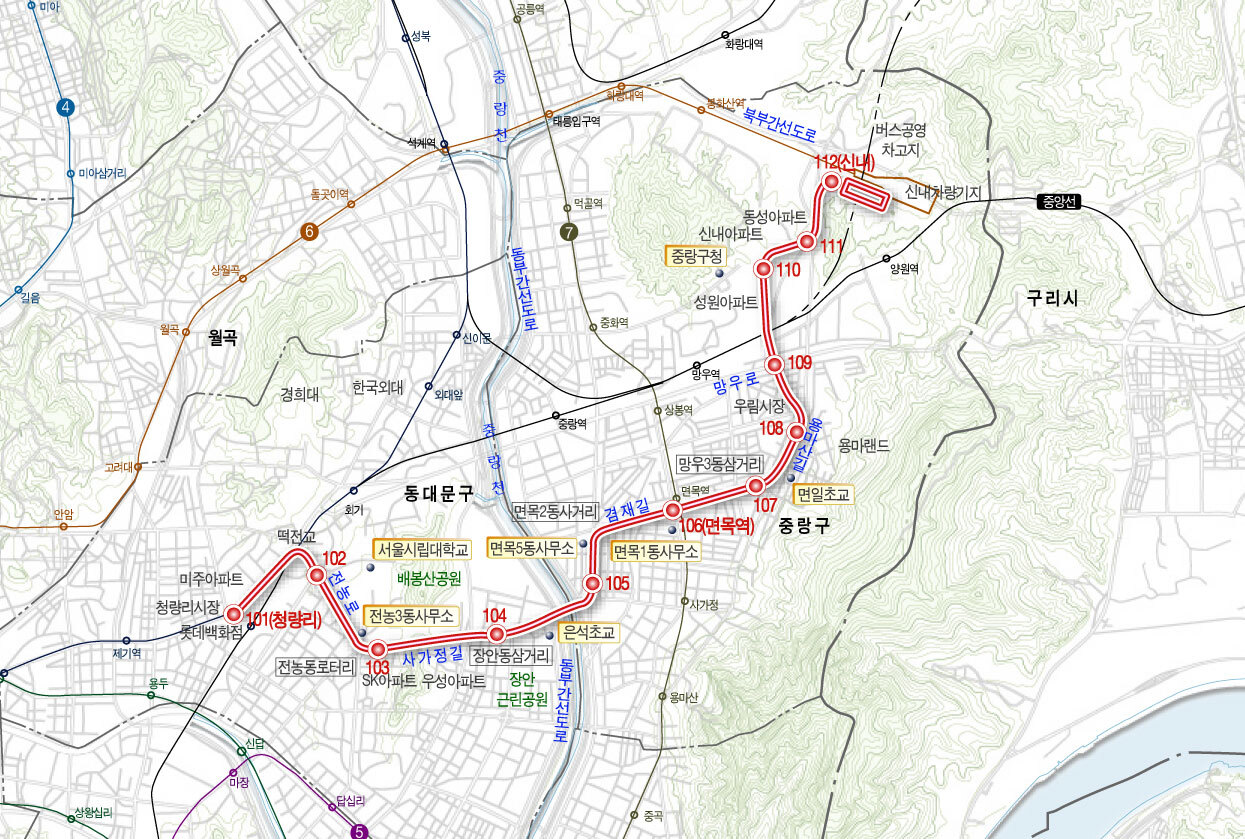

10. 노선도 :

청량리(수도권 전철 1호선, 수도권 전철 경의중앙선, 수도권 전철 분당선, 수도권 전철 경춘선) - 떡전교 - 전농 - 배봉 - 장안교 - 면목(서울 지하철 7호선) - 겸재 - 우림시장 -신내지하차도- 중랑구청 - 능산 - 신내(수도권 전철 경춘선, 서울 지하철 6호선)
면목선 경전철 노선도, 사업계획, 사업기간
